手拉葫蘆在鋼結構吊裝中的方案確定及實施
編輯:凌鷹起重機械
瀏覽:1398
添加時間:2023-06-10 10:17:33
?
經過從技術可行性、經濟成本和施工工期的多方面分析,決定采用方案 4,即2個30t手拉葫蘆用于斜柱在空中進行位形調整,即先在樓面設置胎架,斜柱在樓面進行平拼,其中2根吊索采用定繩長,2個30t葫蘆作另外2根可調吊索的一部分;斜柱在拼裝位形脫離地面以后,在距離地面約1m高度,通過調整手拉葫蘆倒鏈的長度,使斜柱完成位形調整;然后采用塔吊吊裝就位,粗就位以后,再通過二次調整倒鏈長度,使結構精確就位。
(1)確定構件重心及拼裝階段吊索長度:借助設計軟件TEKLA導出拼裝完成狀態的斜柱重心,四根吊索(分別編號1~4號)匯聚點保證在重心線上。目前現場有16m,SWL=20t的吊帶,故設定1號和2號繩長為16m,然后從軟件可量出3號和4號的繩長為17.2m, 所以2個手拉葫蘆在拼裝階段的起始工作長度為17.2 m-16m=1.72m。

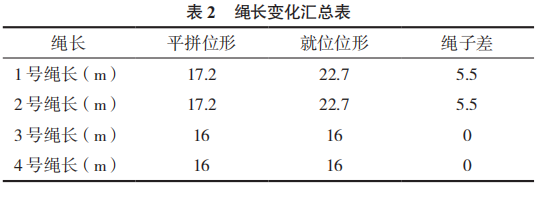

(2)就位狀態繩長計算:使用設計軟件TEKLA,對就位位形狀態進行模擬,通過重心不變原理,做重心垂線,使所有繩子交于一點,測量出每個繩子的長度。如表2所示,整個位形轉換過程中,1號和2號繩長是不變的,3號和4號可調繩長需要伸長5.5m,所以5.5m就是手拉葫蘆需要調節的長度。
(3)地面脫離胎架:在綁鉤結束后,起重工讓吊鉤對準構件的重心點,然后調整手拉葫蘆使所有繩長滿足起扳繩長,斜柱緩慢脫離胎架。斜柱的胎架使用型鋼 H250 mm×250 mm×12×24mm 作為主材,20mm 厚鋼板作為調節刀板。

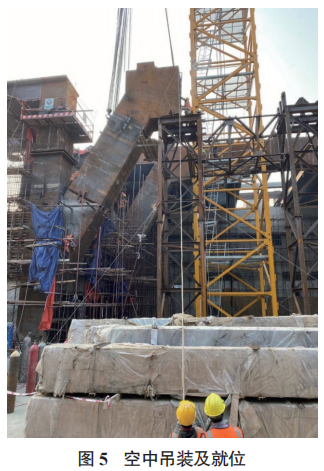

(4)起扳和就位:起板過程需要具有上崗證書的起重工通過對講機進行良好的溝通,注意查看吊鉤的重心和節點的重心是否在一條線上,避免起吊過程中出現大的晃動。起重工調整手拉葫蘆(伸長手拉葫蘆),使斜柱底段逐漸下落,調整至就位位形的繩長時,采用全站儀測量斜柱頂部,保證水平誤差在±10mm 以內;然后緩慢吊裝就位,就位以后微調手拉葫蘆,保證對接縫順利連接,頂部處于水平狀態,誤差在±3mm 以內,然后停止調整,對斜柱進行焊接加固?,F(xiàn)場實施如圖5所示。
?
?
?
?
